锦屏二级水电站引水隧洞工程监理部(西端)
锦屏二级水电站引水隧洞工程监理部(西端)

工程基本概况
锦屏二级水电站已于2003年开始筹建和准备工程,场内交通等大部分准备工程已接近完工。锦屏二级电站计划于2007年1月主体土建工程开工,至2012年12月31日第一台机组发电,预计第一台机组发电工期为72个月,2015年9月底全部工程完工,总工期为105个月。

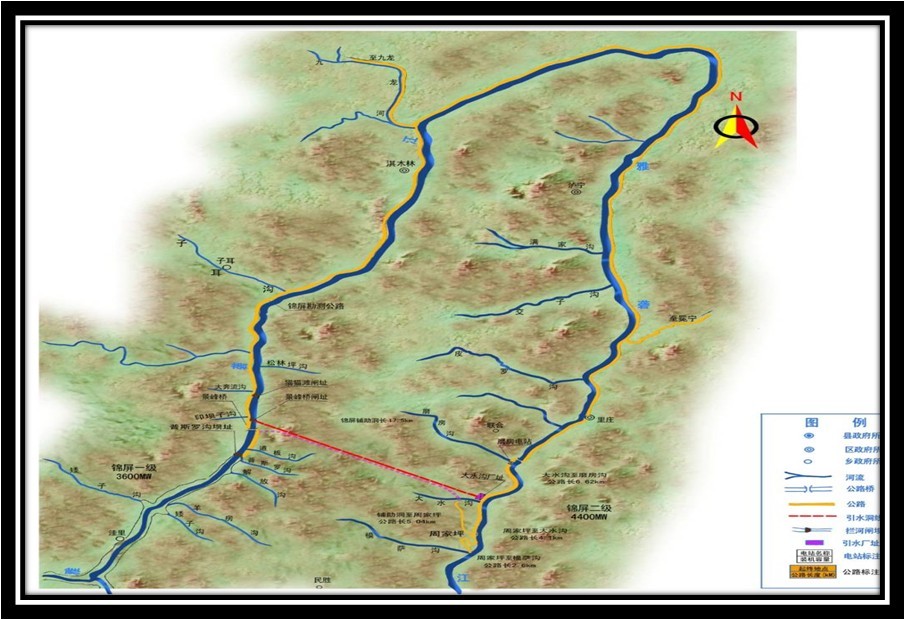

锦屏二级水电站的引水隧洞由四条平行、直径11.8m的引水隧洞组成,1#~4#引水隧洞长度为约17km,洞向S58°E,进水口位于景峰桥(底板高程1618m),引水隧洞最大埋深为2525m,全洞平均埋深约1610m,其中埋深大于1500的洞段长度为12540~12729m,占全洞长度的75.2~76.4%。受地形条件的限制,其间没有条件布置施工支洞。目前两条辅助洞平行布置在引水隧洞南侧,与隧洞间距65m。辅助洞纵坡为自流排水的“人”字坡。
锦屏二级水电站引水隧洞西端分为C2、C3两个标段,分别由中铁二局•中水五局联合体锦屏二级C2标项目部和江南公司锦屏二级C3标工程项目部承建,其中C2标包含1#、2#隧洞,长分别为4572m(K0+128~K4+700m)和5872m(K0+128~K6+000m)。C3标包含3#、4#隧洞,长分别为4572m(K0+128~K4+700m)和5872m(K0+128~K6+000m)。2009年10月C3标新增施工排水洞,长为4700m(K0+000~K4+700m)。

(点击量:2390次)
